?
国产又粗又猛又爽又黄视频,国产精品內射在线观看,亚洲天堂日韩中文字幕,免费在线视频不卡绯色,aaa日本午夜精品理论片A级app发布逆作法施工技術是高層建筑物最先進的施工技術方法,能夠提高地下工程的安全性,可以大大節約工程造價,縮短施工工期,防止周圍地基出現下沉,是一種很有發展前途和推廣價值的深基坑支護技術。
那么逆作法施工如何進行防水設計和施工呢?
一、逆作法防水的難點及處理措施
采用逆作法施工,即先行破除路面,在鋼筋混凝土頂板上做卷材防水層,然后進行管道恢復并回填路基,進行道路恢復,接著下部挖土進行外墻及工程底板作業,外墻、底板以混凝土自防水為主,配合防水材料與后期堵漏處理。
(1)、迎水面防水層不能完整密封:
逆作法的特殊的工藝決定了在迎水面設置防水層時,側墻防水層與頂板、與底板防水層(甚至是側墻防水層在每一層樓板處)都是斷開的,形成不了連續密閉的防水層。
處理措施分別有:
① 側墻與頂板交接處:結構主體的混凝土應澆搗密實,接縫300mm寬范圍內涂刷RQ303滲透結晶型材料進行加強處理。
②樓板與地下連續墻交接處防水處理:由于有預埋鋼筋,在樓板與地下連續墻交接處范圍內施工至少1.0mm厚滲透結晶型防水材料,加強地下連續墻的防水效果。
(2)、防水層與混凝土的滿粘效果保證。防水層要實現良好的防水效果,必須與它要保護的結構主體實現滿粘結,防止竄水的發生,而逆作法防水工程,由于防水層都是采用外防內貼的形式,在地下連續墻上預先掛鋪防水卷材,防水層的自粘面面向后澆筑的內襯混凝土墻,要求防水卷材要與后澆的混凝土產生化學反應滿粘,形成皮膚式防水功能,所以防水層與混凝土的粘結是影響防水效果的重要一環。
(3)、加強節點部位的防水設防:

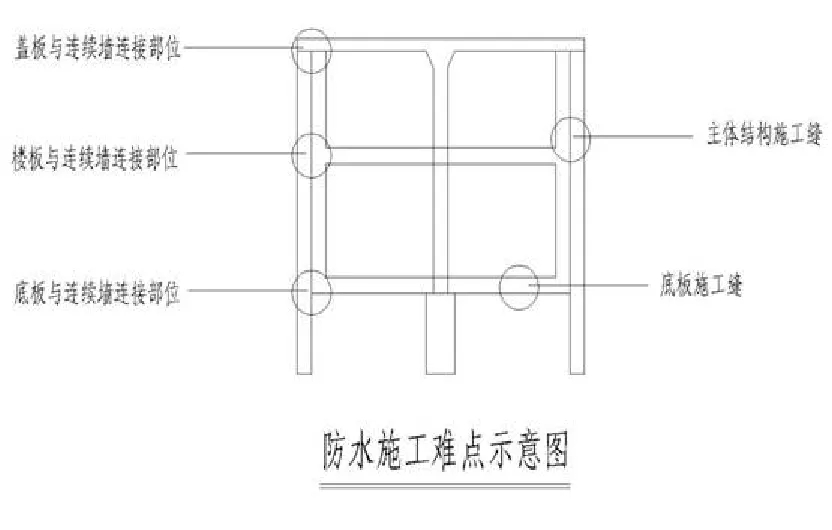

逆作法施工的特殊性,要求防水工程在施工時有與平常工程施工完全不同的節點處理工藝。如下圖所示,均是防水工程的節點處理部位:
所以,逆作法防水的設計及施工應遵循“防、排、截、堵“相結合,剛柔相濟、因地制宜,綜合治理的原則”,做到先防后排,即使萬一出現局部滲漏,也能將積水在短時間內順暢地排走,不影響使用功能。
二、逆作法防水主要防水材料
逆作法防水工程應綜合治理,應著重把控以下幾點:
第一:結構自防水,包括混凝土墻、頂板、底板、施工縫等,這是整個防水體系的基礎。
第二:是防水層節點細部處理及施工質量(包括防水施工前對結構檢查驗收、對蜂窩空洞等缺陷修補及施工前后的淋水和蓄水試驗)。
所以,相關部位的主要防水材料為:
(1)、地下室頂板:4.0mm厚PCM自粘聚合物改性瀝青防水卷材(濕鋪);
(2)、地下室側墻、底板:4.0mm厚PCM自粘聚合物改性瀝青防水卷材(濕鋪);
(3)、地下室側墻樓板與連結墻交接部位、地下室底板樁頭:RQ305水泥基滲透結晶型防水材料。
三、地下室頂板防水施工
① 施工工藝流程:
基層清理、修補、潤濕→配制聚合物水泥漿→節點密封、加強處理→定位、彈線、試鋪→大面鋪貼4.0mm厚PCM自粘聚合物改性瀝青防水卷材→防水層養護→檢查修補→質量驗收。
② 施工要點:
●基層清理、修補、潤濕
用掃帚、鐵鏟等工具將基層表面的灰塵、浮砂、雜物清理干凈,干燥的基層需預先灑水潤濕,但不得殘留積水。
陰陽角用水泥砂漿抹成圓弧,陰角半徑R≧50mm,陽角半徑R≧20mm。
●節點密封、加強處理
節點細部處理按規范要求,對節點部位進行加強處理,如陰陽角、管根邊、水落口、變形縫、管樁上口等做加強層處理,后澆帶也應設置避拉加強層。
●定位、彈線、試鋪
根據施工現場狀況,進行合理定位,確定卷材鋪貼方向。在基層上彈好卷材控制線,按流水方向從低往高進行卷材試鋪。
●配制聚合物水泥漿
聚合物水泥漿配制比例為:水泥:水=2:1(重量比),所用水泥應為P.O32.5以上普通硅酸鹽水泥,攪拌時間需3至分鐘,氣溫過高(大于30℃)、基層過于干燥時添加聚合物建筑膠乳(粉),添加量為水泥量的3%至5%。
●大面鋪貼4.0mm厚PCM自粘聚合物改性瀝青防水卷材
①揭除卷材底部隔離膜:卷材試鋪后,先將要鋪貼的卷材裁剪好,反鋪與基層上(即底部隔離膜朝上),揭除卷材隔離膜。
②涂刮聚合物水泥漿:厚度視基層平整度而定(一般2至3mm),涂刮應壓實、抹平。涂刮聚合物水泥漿的寬度比卷材的長、短邊宜各寬出100至300mm。
③大面積鋪貼卷材:揭除卷材底部隔離膜,將卷材鋪貼在已涂刮聚合物水泥漿的基層上,相鄰卷材與卷材之間為平行搭接,待長、短邊搭接施工時再揭除上下卷材搭接處的隔離膜。
④輥壓、排氣:待卷材鋪貼后,用木抹子或橡膠板、輥筒從卷材中間向兩邊刮壓、排氣,使卷材充分滿粘于基層上,并按規范要求封邊處理。
⑤卷材搭接、收頭密封:4.0mm厚PCM自粘聚合物改性瀝青防水卷材濕鋪法施工時,可采用卷材與卷材直接干粘法搭接,也可將上下卷材涂刮聚合物水泥漿搭接在一起,搭接寬度不小于80mm,相鄰兩幅卷材短邊搭接口應錯開不少于500mm。
⑥ 頂板空鋪大面積4.0mm厚PCM自粘聚合物改性瀝青防水卷材,從頂板折向立面?zhèn)缺诓恍∮?00mm,做好保護和固定、密封收頭。
●防水層養護
防水層自然晾放48小時(一般情況下,環境溫度越高所需時間越短),高溫天氣,防水層不宜暴曬,可用遮陽布或其他物品進行遮蓋。
●檢查修補、質量驗收
對所用卷材面進行檢查,撕裂、刺穿、破損等缺陷處清理干凈,并加寬80mm重新鋪貼卷材。
四、地下室側壁防水施工
① 施工工藝流程:
檢查、清理立面基層 → 鋪貼細部節點附加層→ 卷材定位彈線→ 機械固定釘鋪PCM預鋪式自粘防水卷材→ 撕去搭接邊隔離紙→ 卷材搭接處理→ 輥壓搭接邊卷材→ 密封收頭→ 檢查修補→ 質量驗收→ 撕去自粘面表面隔離紙(膜)→綁扎鋼筋→ 檢查修補→ 質量驗收→ 澆筑結構混凝土
②施工要點:
●基層清理
用掃帚、鐵鏟等工具將基層表面的灰塵、浮砂、雜物清理干凈。陰陽角用水泥砂漿抹成圓弧,陰角半徑R≧50mm,陽角半徑R≧20mm。
●鋪設4.0mm厚PCM自粘聚合物改性瀝青防水卷材
① 在基面上按實際搭接面積彈出控制線,嚴格按粘貼控制線試鋪及實際粘鋪卷材,以確保卷材搭接寬度在不小于80mm。根據現場特點,確定彈線密度,以便確保卷材粘貼順直,不會因累積誤差而出現粘貼歪斜的現象。卷材應先試鋪就位,按需要形狀正確剪裁后,方可開始實際粘鋪。側墻鋪設PCM預鋪式自粘卷材時,先將卷材按彈線對準在基層上,且卷材的自粘面隔離紙面向結構主體側墻。采用釘固方法機械固定于地下連續墻上。
② 機械固定點應在自粘搭接邊上距邊緣15mm處,長邊每隔500mm將卷材進行釘固。揭開搭接邊部分的隔離(紙)膜,進行長邊搭接,搭接寬度不小于80mm。確保所有釘頭被相鄰PCM防水卷材的自粘搭接邊覆蓋。搭接后必須立即用壓輥滾壓以密封牢固。
③ 短邊搭接寬度為不小于80mm,短邊如需臨時固定,機械固定點應在距短邊邊緣10mm以內。短邊搭接完成后,應采用配套密封膏進行密封。
④ 基層潮濕或施工環境溫度較低時,可采取適當加熱措施對卷材搭接邊進行加熱烘烤處理,以保證搭接縫的密封效果。
⑤ 卷材在立墻頂部收頭時,應采用收頭壓條進行固定,同時采用配套密封膏進行密封。
⑥ 側壁與底板交接部位,從立面折向底板,并進行收頭密封。
●節點加強處理
卷材大面積空鋪完成后,按規范要求,對節點部位進行加強處理,如陰陽角、變形縫、后澆帶、管樁上口等做加強層處理。
●揭除4.0mm厚PCM自粘聚合物改性瀝青防水卷材隔離膜、噴水防粘綁扎鋼筋、澆筑混凝土:在綁扎鋼筋、澆筑混凝土前應確保將所有的隔離紙(膜)從卷材上撕去,并在卷材表面噴水防粘。綁扎鋼筋和澆鑄混凝土時要小心操作,防止PCM卷材防水層被破壞。
●檢查修補 在綁扎鋼筋網、支模板和澆注混凝土前應仔細檢查PCM自粘卷材防水層,發現破損、撕裂、刺穿缺陷應及時修補,以免留下滲漏水隱患,方法是取100×100mm的PCM防水卷材,覆蓋在破損區域上,用配套密封膏封嚴PCM防水卷材片的邊緣。
五、地下室底板防水施工
(1)施工工藝流程:
基層清理→鋪設4.0mm厚PCM自粘聚合物改性瀝青防水卷材→長、短邊搭接粘結→節點部位加強處理→節點密封→揭除4.0mm厚PCM自粘聚合物改性瀝青防水卷材上表面隔離膜→在卷材表面噴水防粘→質量驗收。
(2)施工要點:
●基層清理
用掃帚、鐵鏟等工具將基層表面的灰塵、浮砂、雜物清理干凈。陰陽角用水泥砂漿抹成圓弧,陰角半徑R≧50mm,陽角半徑R≧20mm。
●鋪設4.0mm厚PCM自粘聚合物改性瀝青防水卷材
局部處理:立面較高部位 (高度H≥2.0m)用聚合物水泥濕鋪固定防水卷材,預防卷材下滑。
① 在基面上按實際搭接面積彈出控制線,嚴格按粘貼控制線試鋪及實際粘鋪卷材,以確保卷材搭接寬度在不小于80mm。根據現場特點,確定彈線密度,以便確保卷材粘貼順直,不會因累積誤差而出現粘貼歪斜的現象。卷材應先試鋪就位,按需要形狀正確剪裁后,方可開始實際粘鋪。
② 卷材鋪貼時從低處開始鋪貼起,先鋪貼基坑再鋪貼大面。鋪貼立面時應采用固定措施。
③ 大面積鋪貼完成后,長、短邊采用自粘搭接的方式,卷材長、短邊搭接寬度不小于80mm。
④ 防水層質量檢驗;防水層施工完后,應先自檢維修。主要包括:搭接寬度和接縫粘結質量、接縫密封情況等。
●長、短邊搭接粘結
采用干粘搭接,揭除搭接處卷材隔離膜,長、短邊搭接寬度不小于80mm,特別注意對釘孔部位的搭接覆蓋,用小壓輥壓實。
●節點加強處理
卷材大面積空鋪完成后,按規范要求,對節點部位進行加強處理,如陰陽角、變形縫、后澆帶、管樁上口等做加強層處理。
●揭除4.0mm厚PCM自粘聚合物改性瀝青防水卷材隔離膜、噴水防粘將卷材隔離膜揭除干凈,并在卷材表面噴水防粘。
●檢查修補
對所用卷材面進行檢查,撕裂、刺穿、破損等缺陷處清理干凈,并加寬80mm重新鋪貼卷材。
六、逆作法防水細部節點處理

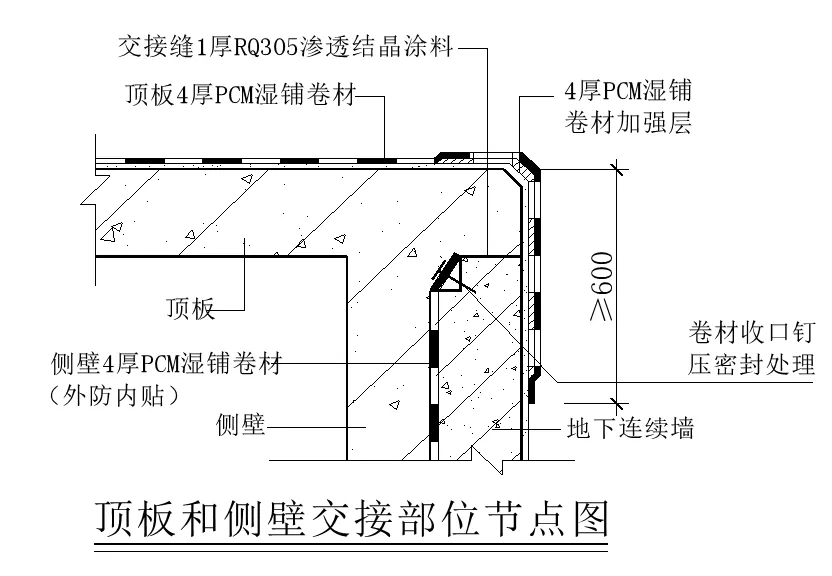

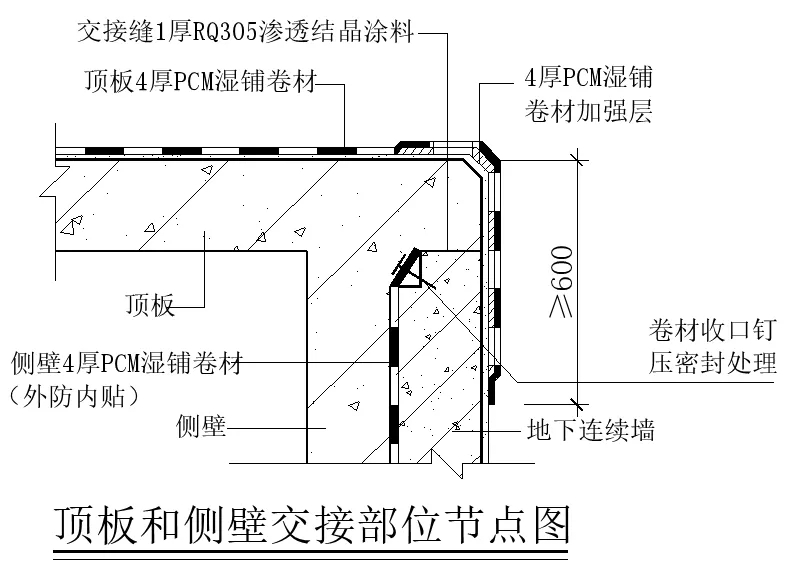

(1)、頂板與連續墻連接施工縫防水構造:由于頂板與邊墻和底板與邊墻的鋼筋與連續墻的鋼筋相連,但此處的PCM卷材防水層不能連續須斷開,故應采取有效的防水措施。在頂板、底板與地連墻相接部位結構施工縫部位,于地連墻上涂刷滲透結晶型防水涂料,并在滲透結晶型防水涂料上擠注緩膨脹性止水膠,同時頂板PCM卷材防水層下反與連續墻外側搭接長度不小于600mm,轉角處加強層寬度不小于500mm,平立面各250mm。連續墻內、外側PCM卷材收頭處均采用專用密封膏封嚴。頂板與連續墻連接施工縫處防水構造見下圖。
由于采用逆作方法進行施工,頂板防水層無法與側墻防水層交圈,故應在結構頂板結構澆筑前,在結構頂板結構澆筑前,應先對地下連續墻圍護結構進行防水預處理。具體方法為:先在地連墻靠側墻結構一側下挖500mm深,然后在與即將澆筑防水混凝土頂板的交接表面(平面)和靠結構側墻一側涂刷滲透結晶型防水涂料,以起到密封作用。在涂刷滲透結晶型防水涂料后,在地連墻立面鋪設PCM預鋪式自粘卷材并覆蓋滲透結晶型防水涂料,以保證防水層的整體密封性。

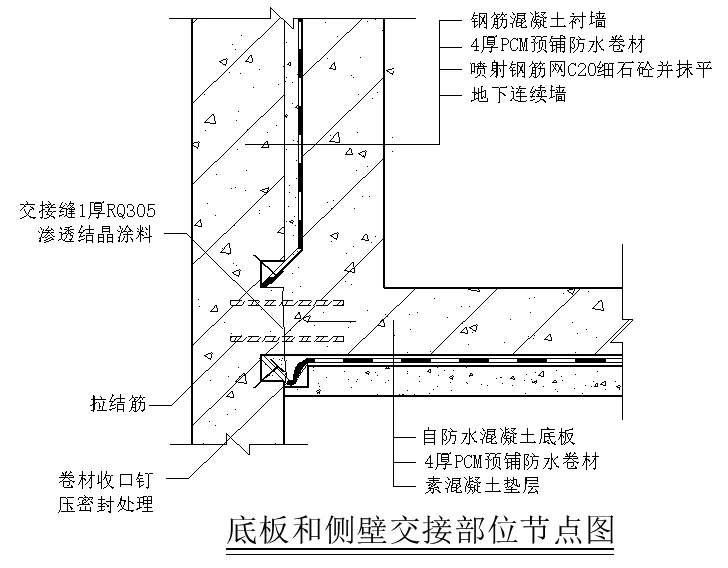

(2)、底板和側壁如下圖:

(3)底板和樁頭交接部位

(4)、后澆帶大樣圖

(5)、側壁水平施工縫大樣圖

(6)、地下室外墻穿墻管道處理
總之,逆作法部分防水的設計及施工應遵循“防、排、截、堵相結合,剛柔相濟、因地制宜,綜合治理的原則”,做到先防后排。即使萬一出現局部滲漏,也能將積水在短時間內順暢地排走,不影響使用功能。
